鋼結構廠房安裝工藝全解析 從基礎到竣工的關鍵步驟與技術要點
鋼結構廠房因其強度高、自重輕、施工周期短、空間利用率高及環保可回收等顯著優點,在現代工業建筑中占據主導地位。其安裝是一項系統性工程,技術性強,工序銜接緊密。本文將全方位、系統性地介紹鋼結構廠房的安裝工藝與流程。
一、 安裝前的準備工作
這是確保工程順利進行的基石,主要包括:
- 技術準備:詳細審查設計圖紙,進行圖紙會審與技術交底;編制切實可行的施工組織設計、專項施工方案(如吊裝方案)及各項應急預案。
- 構件驗收與預處理:所有鋼構件(鋼柱、鋼梁、檁條、支撐等)運抵現場后,需嚴格按圖紙和規范進行驗收,檢查型號、尺寸、數量、焊縫質量、涂層完整性及構件變形情況。必要時進行現場矯正與補漆。
- 基礎復測與處理:對混凝土基礎(通常是預埋螺栓或杯口基礎)的軸線、標高、地腳螺栓位置及伸出長度進行精確復測,確保符合安裝要求。處理超差部位,并辦理中間交接驗收手續。
- 場地與機具準備:平整夯實安裝場地,規劃構件堆放區與拼裝區;根據構件重量、安裝高度及現場條件,合理選擇并進場檢驗吊裝機械(如汽車吊、履帶吊)、安裝工具(高強度螺栓扳手、纜風繩、爬梯等)與安全設施。

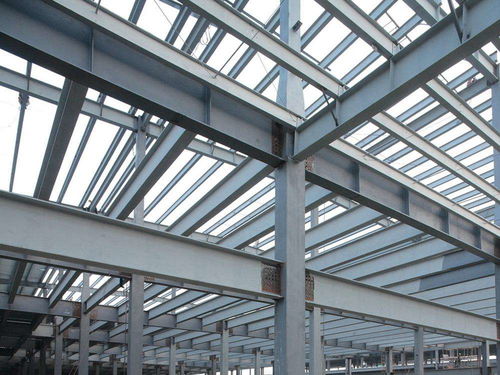

二、 核心安裝工藝流程
通常遵循“先地下后地上,先主體后圍護,先主后次”的原則,主要流程如下:
- 鋼柱安裝:
- 吊裝就位:采用單機或雙機抬吊,將鋼柱對準基礎地腳螺栓緩緩落下,初步就位。
- 校正固定:使用經緯儀或全站儀校正鋼柱的垂直度(兩個方向)、標高和平面位置。通過調整柱底墊板、螺母松緊和纜風繩進行精細調整。初校合格后,擰緊地腳螺栓螺母進行臨時固定。
- 鋼梁安裝:
- 主梁安裝:通常在鋼柱校正固定后進行。吊裝主梁與柱端的連接節點(剛接或鉸接)對準,先用臨時螺栓或沖釘進行連接,形成穩定的空間框架單元。
- 次梁安裝:在主梁之間安裝次梁,進一步劃分和穩定結構網格。
- 整體校正:在一個安裝單元(如一個溫度縫區間)完成后,需對柱列和框架的整體垂直度、水平度進行復測與最終校正。
- 高強度螺栓連接:
- 這是鋼結構廠房最主要的現場連接方式。安裝時先用普通螺栓臨時固定,結構調整完畢后,用專業扳手按初擰、復擰、終擰的順序施擰高強度螺栓,確保達到設計要求的預拉力。施擰必須遵循對稱、從中心向四周擴展的原則。
- 支撐系統安裝:
- 及時安裝柱間支撐、屋面水平支撐及必要的系桿。支撐系統是傳遞水平力、保證結構整體穩定性和空間剛度的關鍵,必須緊隨主體結構安裝,做到“安裝一榀,穩定一榀”。
- 次要構件安裝:
- 安裝屋面檁條、墻面檁條、隅撐等。這些構件主要承受和維護板材,并增強主構件的穩定性。安裝時應確保平直,間距準確。
- 焊接作業:
- 對于設計要求的現場焊縫(如柱-梁剛性連接焊縫),在高強度螺栓終擰后進行。焊接需由持證焊工按工藝評定合格的參數施焊,確保焊縫質量等級。焊后需清理藥皮,并進行外觀及無損檢測(如超聲波探傷)。
三、 圍護系統安裝
主體結構驗收合格后,進行圍護結構施工:
- 屋面系統:鋪設屋面保溫棉,安裝屋面板(壓型鋼板或夾芯板)。注意板的橫向搭接、縱向搭接處理,以及檐口、天溝、采光帶、通風器等節點的防水密封。
- 墻面系統:安裝墻面板,同樣需處理好板縫、門窗洞口、轉角等部位的構造。
- 門窗及其他:安裝工業門、窗、雨篷等配件。
四、 安裝質量控制與安全要點
- 質量控制:貫穿全過程,重點控制基礎標高與軸線、構件安裝垂直度與標高、高強度螺栓扭矩、焊縫質量、防腐涂層破損修補等。實行自檢、互檢、專檢相結合。
- 安全要點:
- 高處作業安全:設置安全爬梯、操作平臺、生命線,人員必須系掛安全帶。
- 吊裝作業安全:專人指揮,信號明確,起重臂下嚴禁站人,防止構件碰撞。
- 防火與用電安全:現場動火作業需辦理動火證,配備消防器材;規范臨時用電。
- 防風措施:及時安裝支撐,未形成穩定結構的單元需設置纜風繩臨時加固。
五、 竣工驗收
安裝工程全部完成后,整理各類施工記錄、檢測報告、材料合格證等技術資料,向業主和監理單位申請竣工驗收。驗收合格后,進行工程移交。
鋼結構廠房的安裝是一項環環相扣的系統工程。科學的組織管理、嚴格的工藝流程控制、精準的測量校正以及貫穿始終的質量與安全意識,是確保廠房結構安全、功能完善、按期優質竣工的核心保障。隨著BIM技術、三維掃描測量和自動化安裝設備的發展,鋼結構安裝工藝正朝著更加智能化、精密化的方向邁進。
